您现在的位置是:首页城市规划论文

给排水井施工的几点注意事项

发布时间:2011-07-20 09:09:24更新时间:2023-07-10 14:30:47 1

给排水井施工的几点注意事项
李雷
摘 要:给排水井尺寸繁杂,埋地隐蔽,长期浸泡在水中,其抗裂、防水及强度等级特殊,要求较高。井施工质量的好坏直接关系到场站的形象和人员的安全,对于保护耕地,减少污水泄漏、提高地下设施的总体质量有着十分重要的意义。针对各类井施工存在的问题进行了分析并给出解决措施,简要介绍给排水井在施工中的顺序、盖板预制等几点注意事项。
关键词:给排水井 施工 注意事项
中图分类号: TU7 文献标识码B
油气场站、化工厂设置的给排水井主要有各类地下管线设施的阀门井[1],放空井[1],检查井[2]、水封井[3],化粪池[4],隔油池[3],雨水口[6]等。构成井本身的有井盖、踏步[5]、井圈、井蓖[6]、预制盖板、井壁、井底、套管[7]、集水坑等设施。设置井用于清掏、清淤、维修等各类作业。施工中常出现尺寸放小,套管倒坡;井深不足,存储容量达不到设计使用功能;水封不严密,防火性能达不到消防要求;泄漏污水导致环境污染,冲蚀地基;雨水倒灌导致地面悬空以及污水处理设施负荷增大等后果。而且现场交叉作业多,井容易被掩埋、铲坏、压坏。施工时应注意以下内容。
1. 施工顺序
按先管线后井,井的施工工序如下:
首先:熟悉图纸、图集,明确设计意图。
其次:带止水翼环刚性套管、各尺寸混凝土盖板提前预制;踏步、防水剂、高标号水泥、沙石骨料、钢筋、砌砖、套管封堵材料:油麻、石棉水泥提前置办;重轻型各类给排水铸铁井盖提前统计采购。
之后:挖深挖宽计算,放线,开挖,位置、大小、挖深复测,套管安放、缝隙留设,井底标高测量,钢筋长度计算、预制下料、交错绑扎,拉接筋、马蹬筋梅花形布置,外侧模板支设,钢筋笼清土,内侧模板支设,爬梯安放,混凝土配制,拉运,振捣棒接线,底板、壁板依次浇注、振捣,模板拆除,浇水养护。
之后:套管内外及时封堵,井内管头切割清理,水封井砖墙、水洞及时砌筑、内外抹灰,预制盖板吊至现场每口井前,井内,井顶土石清理,浇水润湿,防水砂浆掺混,座浆、使用挖掘机安置盖板、抹三角灰。
最后:井圈砌筑、顶标高控制测量,双层井盖[8]口预留设置,爬梯设置,井圈内外抹灰,铸铁井盖按图纸要求留放,闭水试验[9],回填,成品保护,避免压坏。
2. 井盖板预制
井盖板预制外围尺寸应小于井外壁尺寸100mm,盖盖后四边各搓50mm,用于抹三角灰,封堵井盖与井壁缝隙,避免雨水倒灌。施工队往往简单认为井壁多大,预制盖板就多大。对此,只能井内密封,在井盖与井壁间抹灰防水。
丙型水封井采用预制小盖板(见图1),安放于水封井砖砌墙上,以便检修时工人能打开井盖,但施工队往往不注意细节,为图省事,小盖板都浇注成大盖板,一次盖上,如果发现渗漏,则无法进入进行清理修补。


图1:丙型水封井示意图



图1:丙型水封井示意图
3. 钢筋预制
钢筋预制长度应等于井壁高度,井壁高度H0为地面标高H1与现场开挖井底标高H2之差,再除去井圈高度H3和井盖板、铸铁井盖厚度H4=150+100,即:H0=(H1-H2)-(H3+H4),H3+H4=500~800mm,井壁高度H0应满足一人高即可,约1.7米,余下高度盖完预制盖板后砌筑井圈调整铸铁井盖标高,井壁过高则井圈高度过低,即浪费混凝土,又不能满足设计双层井盖设置尺寸,井壁钢筋过矮则往往导致排水管高于绑扎钢筋笼,套管无钢筋保护,井壁上缘缺少钢筋,而被直接浇筑混凝土。
4. 作业坑开挖
先地管队机械开挖,管线施工,后土建队依据管线清土施工井,而地管队开挖作业时必须连井作业坑一起开挖,否则将造成土建队开挖时管道阻碍,无法机械开挖而用人工清理,以致操作坑挖浅、挖小而且大量溜土,模板支设又先内后外,井壁钢筋笼内土石必需二次清理,费工费时。清理不净则往往连土石一起,打入混凝土内导致钢筋无混凝土包覆,井身厚度减薄,易碎裂,达不到设计强度及使用寿命。因此,队伍间应加强互相配合,留够井施工作业面,挖深,挖大。
此外,隔油池、化粪池图集都详细给出了排水管道的具体深度尺寸(见图2),而有的设计图纸给出的尺寸两者不一至,对此,不能仅依据图集挖土施工,否则池子挖浅,管道倒坡,将造成大量的返工,有的甚至迫于工期,无法返工,后患无穷。因此应该参照图集上排水管道距井底尺寸H1,必须按现场实际管道高度,来决定开挖深度。

图2:隔油池尺寸

图2:隔油池尺寸



5. 拉接筋、马镫筋绑扎
两层钢筋笼间需设置拉结筋、底板钢筋设置马镫筋,若未设置,经模板支设后,钢筋网将紧挨在一起,或者挤在模板上,引起混凝土墙壁收缩不均,应力集中、外露铁件,容易开裂,渗漏。
6. 防水套管预制、安装
套管安装问题往往最多。套管采用比主管大2级钢管,壁厚4~10mm,需有专人预制、定位安放、监管套管装设,还要避免管线安装完,套管却未留置。
施工队有时未按图施工,焊接铁皮套管,壁厚2~3mm,而且安放不注意留置环向间隙,甚至套管与主管同径,以致套管封堵时,无法塞进石棉水泥进行封堵,处理不好封堵水泥将极易开裂,渗漏。
有的管道封口用编织袋未清理就被打入混凝土。应在模板支设前就去除,避免无人管理。
套管所在井壁处钢筋尺寸短于其余竖筋,常被钢筋工忽略,未做预制,现场绑扎时才发现套管处钢筋过长,无法绑扎,导致钢筋网缺筋,套管缺筋,造成井壁,套管达不到设计强度。其次安放必须牢靠,否则经过浇注振捣后,位置变动,排水倒坡,造成很大的返工。
套管需里外封堵,常发生套管还未经石棉水泥封堵就被忽略回填。对此可设专人监管,井浇筑凝固后即须即刻封堵,避免拖延时间过长。
套管封堵需石棉水泥捣满塞实才能满足套管刚性强度和抗渗要求,抵御振动开裂。尤其环缝未均匀留置的必须里外加强防水封堵。常发生施工人员不予重视,封堵只用石棉水泥抹平套管缝表面,遇路面施工压路机震动或埋地管道受压沉降而开裂。需在交工前再逐一复查。
7. 浇注

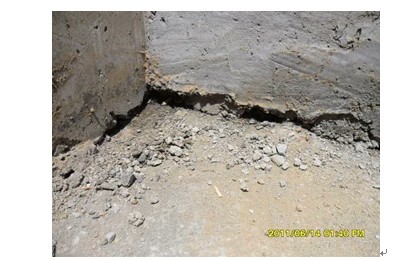

井底板、井壁应一次浇筑[11],或者分次浇筑时间跨越不宜超过底层混凝土初凝,否则底板先凝固与井壁形成施工缝[10](见图3),浇筑时控制不好极易导致井底边缘漏水。对此只能在边角冲洗清理干净后,抹三角灰修补。


图3:井底与井壁施工缝



图3:井底与井壁施工缝
浇注时宜白天施工,或者夜间照明充足的情况下浇筑,否则,往往因看不见井内情况,造成翻浆,导致管道内灌满水泥(见图4),造成大量返工。


图4:一次浇筑翻浆



图4:一次浇筑翻浆
必须设专人振捣,明确责任。常发生振捣不足,不经振捣,导致蜂窝麻面,井壁渗漏。套管底也是振捣盲点,难以振到位,常被漏振(见图5),因此越难施工的部位越需要加强质量控制。


图5:套管底漏振



8. 井圈抹灰、盖板安放
砖砌井里外必须抹面,常发生未抹面就被回填,导致雨水倒灌,地面悬空,形成陷坑。
预制井盖板需及时安放,否则井口敞开时间过长,现场交叉作业多,埋地管道开挖复杂,易被填土掩埋(见图6),难以清理,增加施工难度。


图6:敞口井被回填
图6:敞口井被回填
因工期紧迫,施工队盖井盖常常忽略座浆,直接上盖,却不知为雨水流入井内留下缝隙,而且井盖与井壁上沿不能紧密贴合,导致井盖翘起,受力不均而开裂。
9. 成品保护
砌筑好的井需成品保护,可以采取硬防护的措施,在井圈周围回填时不完全填满,空缺一圈低于地面的土层,使井充分显露于地面,能被机械车司机看见,而且重型车辆不能通过,不至于被碾压,被损坏的井大部分都是因为看不见才被挖坏、压坏、撞坏。造成极大的返修,且其质量难以与原本质量相比。
10. 铸铁井盖安放
通常井盖有轻重型之分,井盖上又有“雨水”、“污水”“给水”等不同的字样,所以,必须提前按图汇总,避免盖错。
井盖顶标高在混凝土铺砌地面上应稍高出地面(除雨水井),与地面形成坡面,避免雨水倒灌入井内,造成阀门井内积水等现象。在其余非铺砌地面也应高出10~20cm。
结语
面对上述问题。挖掘机操作手、作业坑清理工,焊工、钢筋工、木工、瓦工、振捣工,下套管工等各工种施工人员应对上述问题设专人负责,明确责任,各负其责,按部就班,做好三检制,层层把关,奖罚分明,避免互相扯皮,无人执行。
参考文献:
[1] 05S502室外给水管道附属构筑物[S]
[2] 02S515排水检查井[S]
[3] 07S906 给水排水构筑物设计选用图[S]
[4] 03S702钢筋混凝土化粪池[S]
[5] 97S501-1井盖及踏步[S]
[6] 05S518 雨水口[S]
[7] 02S404 防水套管[S]
[8] 02S501-2双层井盖[S]
[9] SH3533-2003石油化工给排水管道工程施工及验收规范[S].23~24
[10] 02J301 地下建筑防水构造[S]
[11] 李永渊.地下工程防水混凝土施工的几点措施[J].建筑技术,1986,5:11~12
[作者简介]李雷(1982—),男,中国石油大学(华东),本科,热能与动力工程,中国石油天然气第一建设公司五分公司,质检
